О готовности к зиме рассказали журналистам на Усть-Каменогорской ТЭЦ

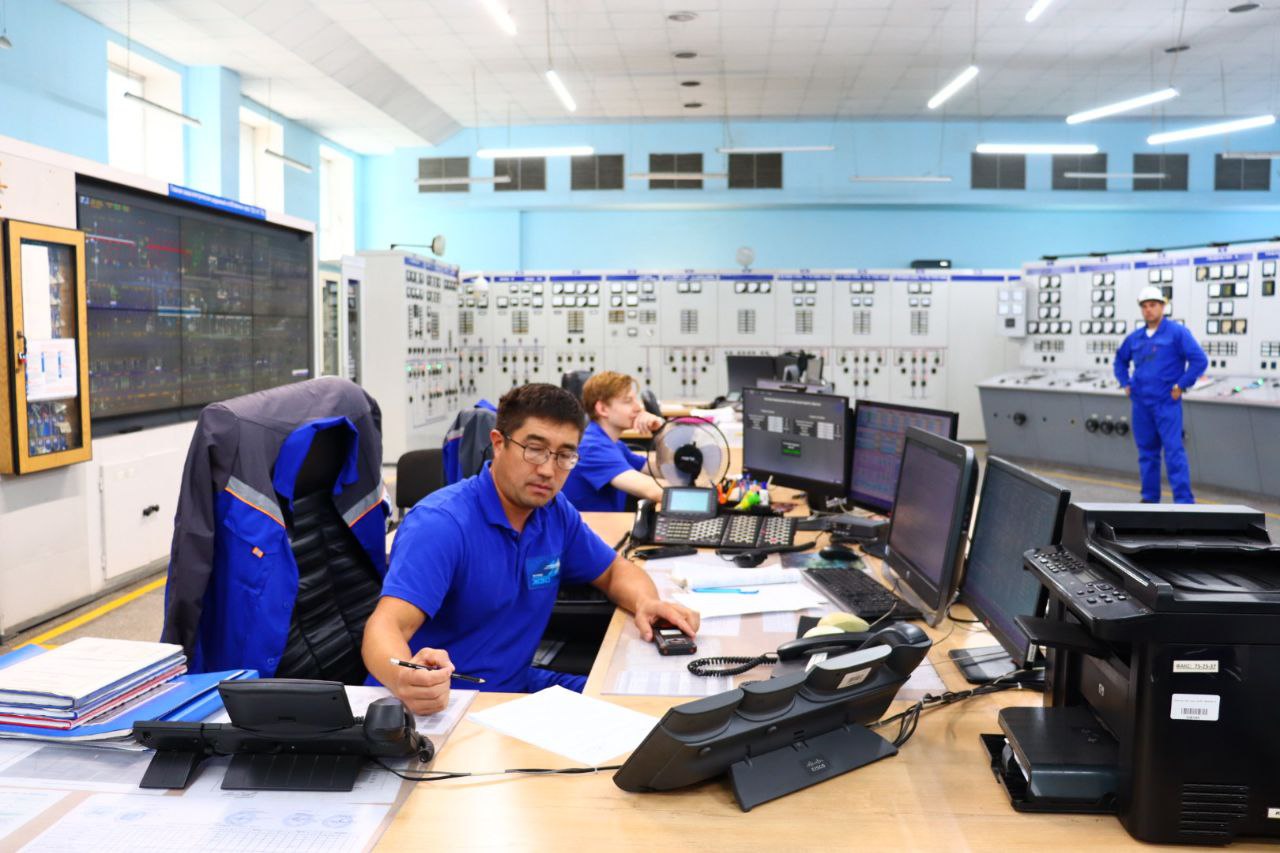

Пресс-тур для представителей средств массовой информации, общественности и департамента по регулированию естественных монополий провели на теплоснабжающем предприятии

Участники смогли лично увидеть как ведутся ремонтные работы в рамках инвестиционной программы на 2025 год. А технический директор Усть-Каменогорской ТЭЦ Нурлан Ахметжанов рассказал о ее реализации. Также журналистам показали строительство нового золоотвала №5, передает корреспондент Устинка LIVE.
Инвестиционная программа рассчитана на 7,5 млрд тенге. И это объем инвестиций только на период 2025-2026 года. Одновременно ведется поэтапное повышение тарифов с обязательной отчетностью перед потребителями.

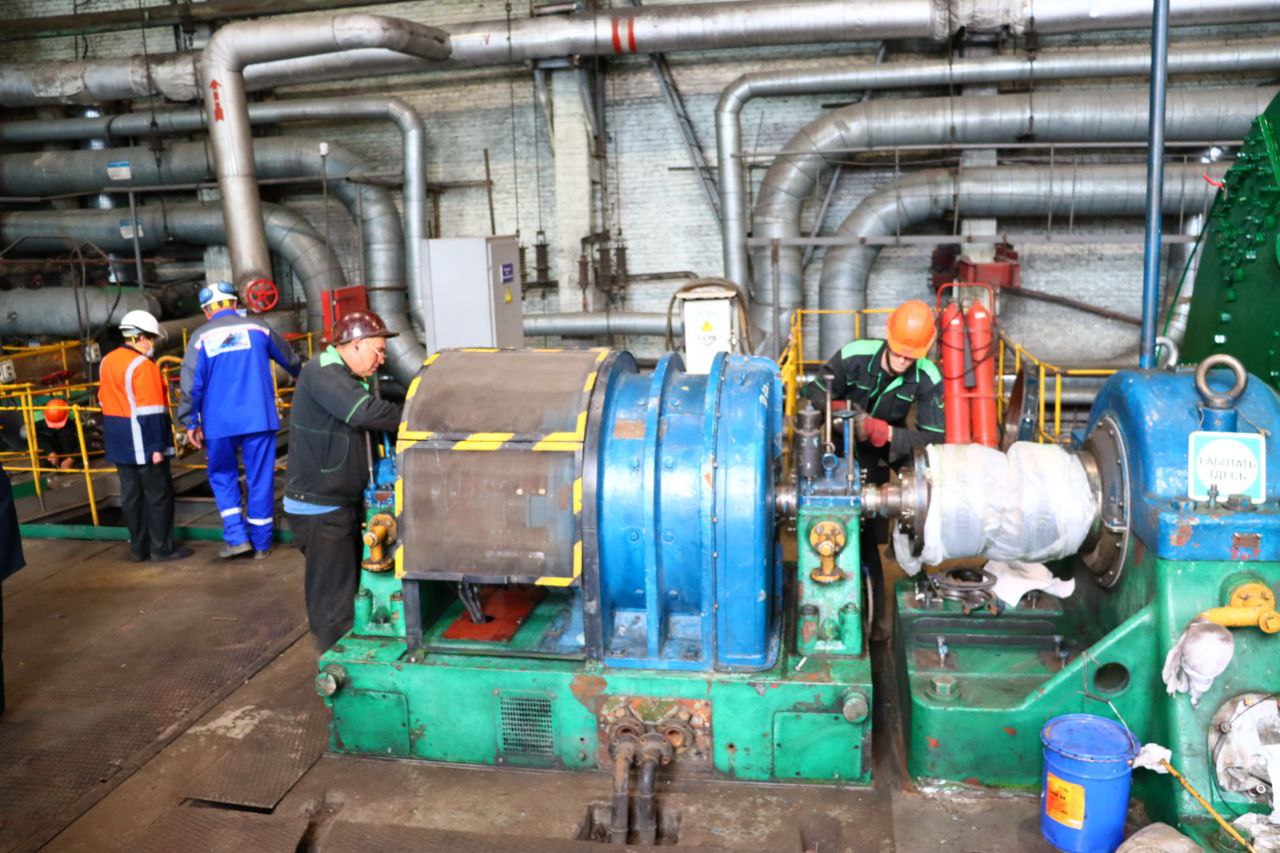

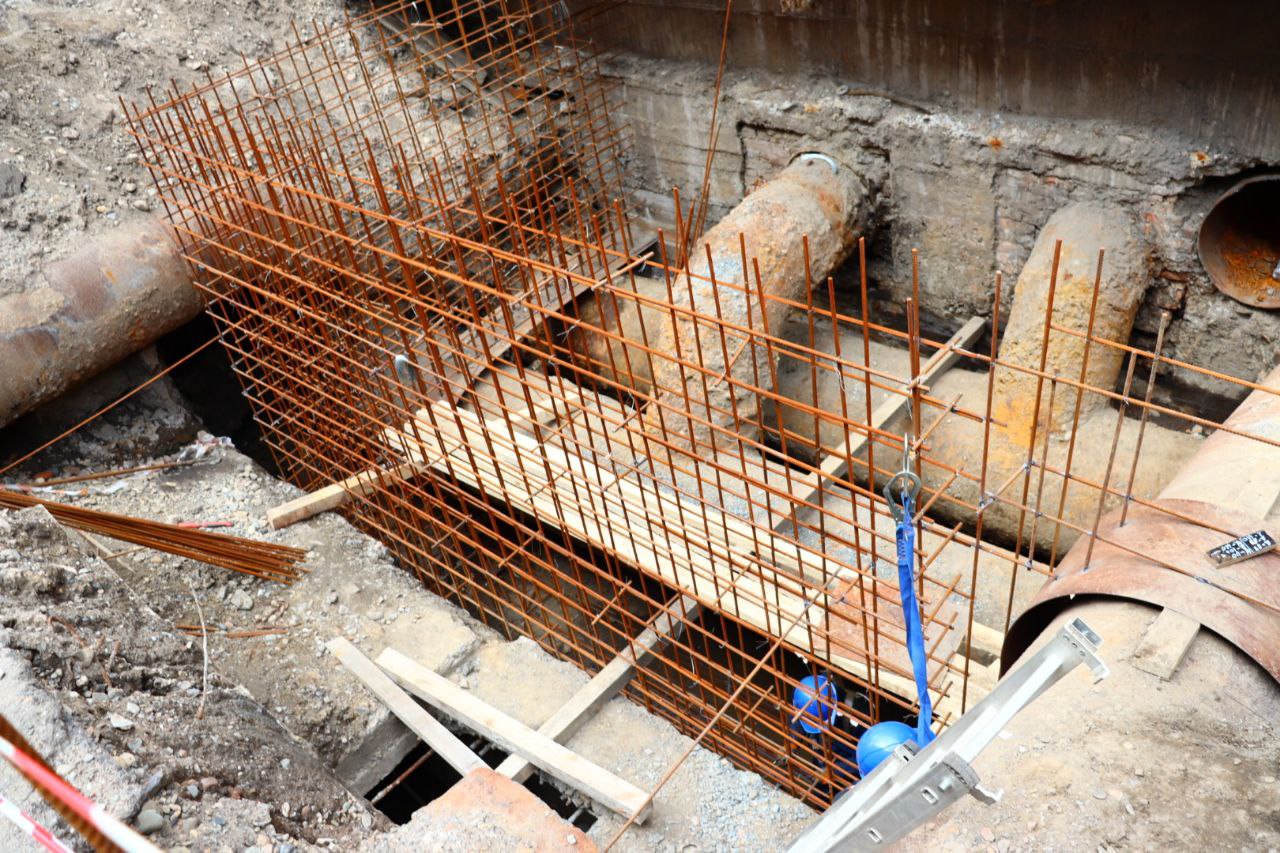

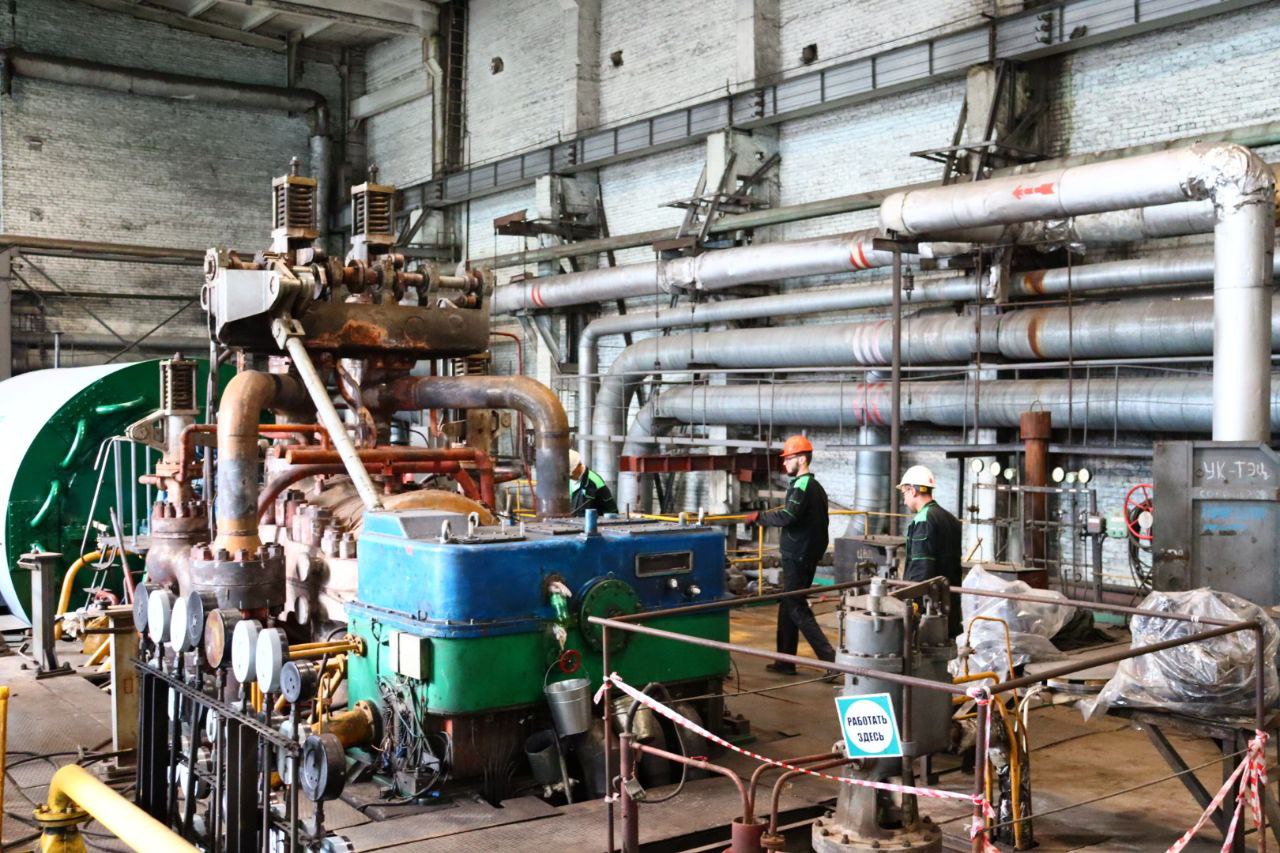

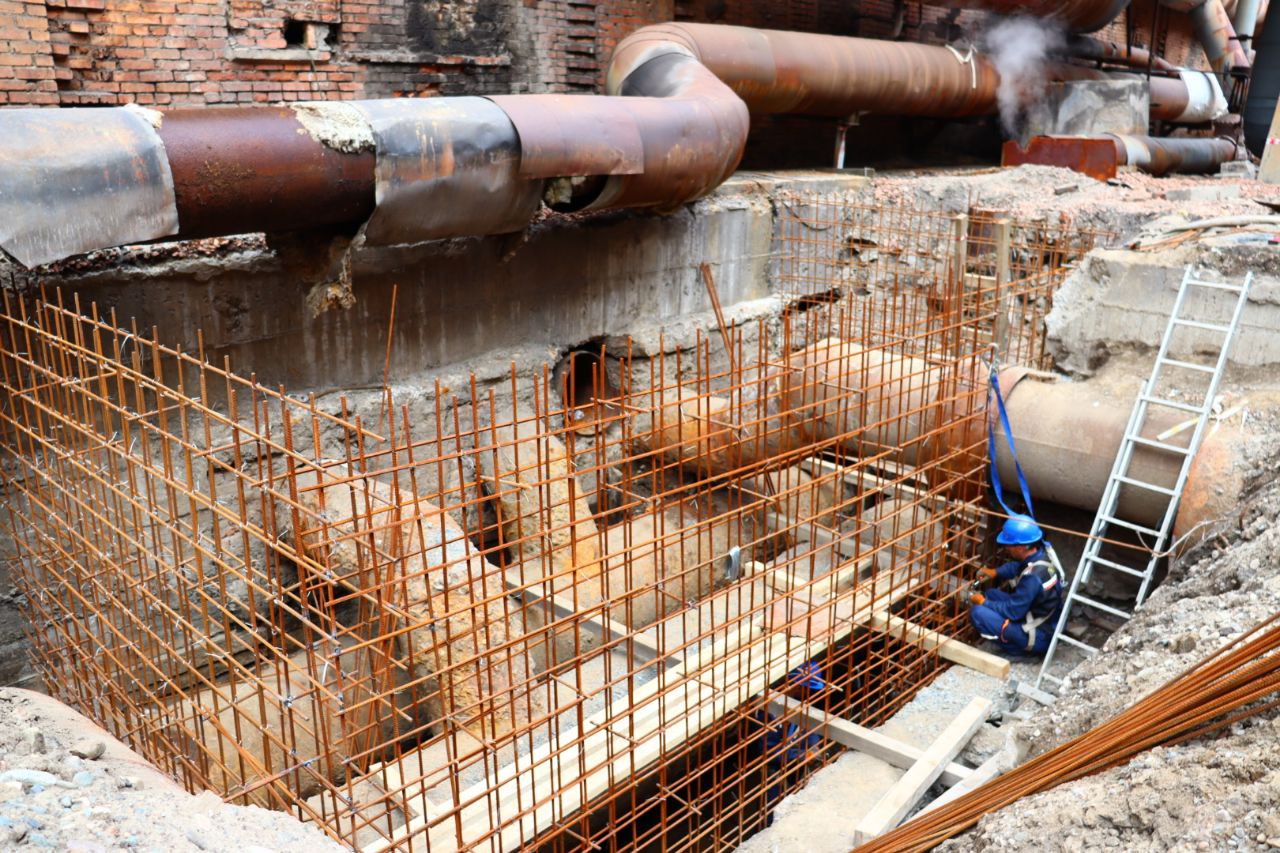

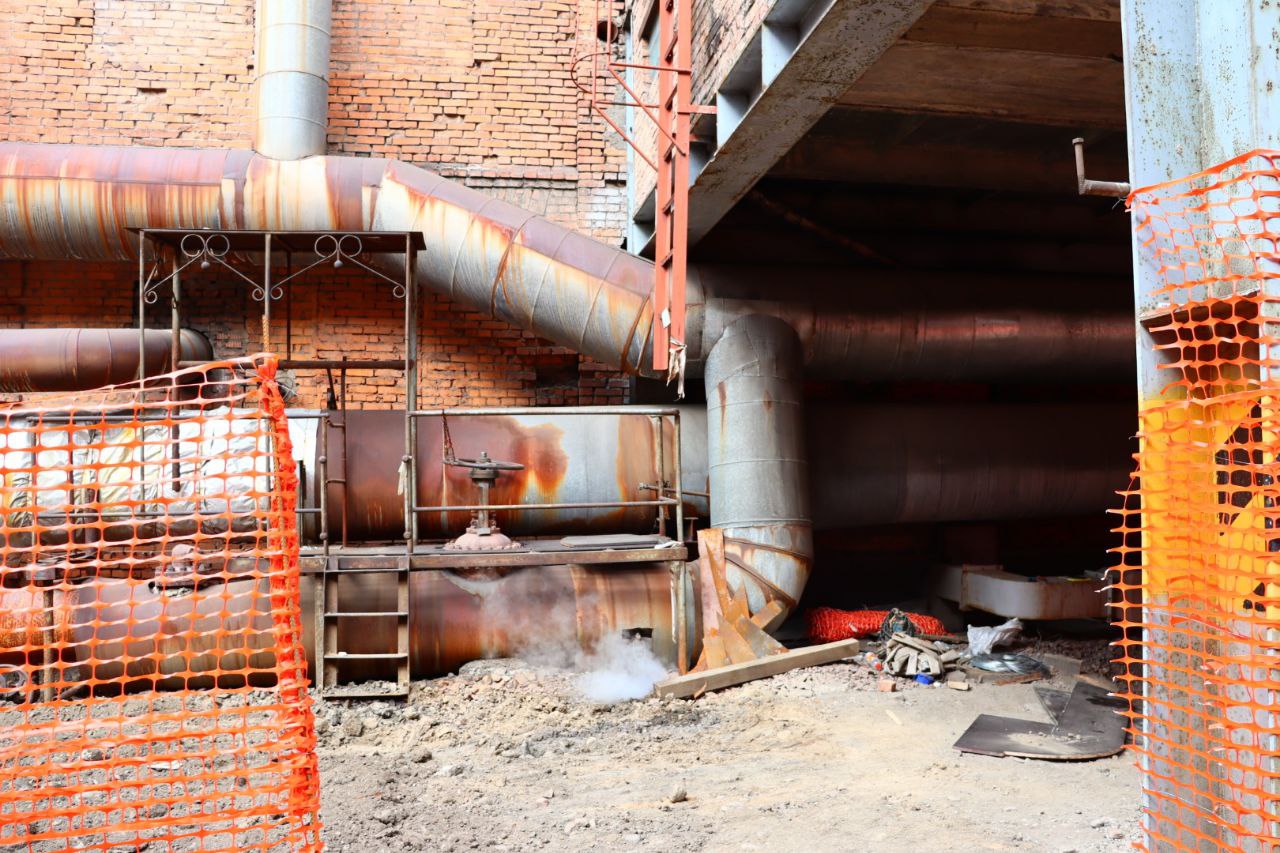

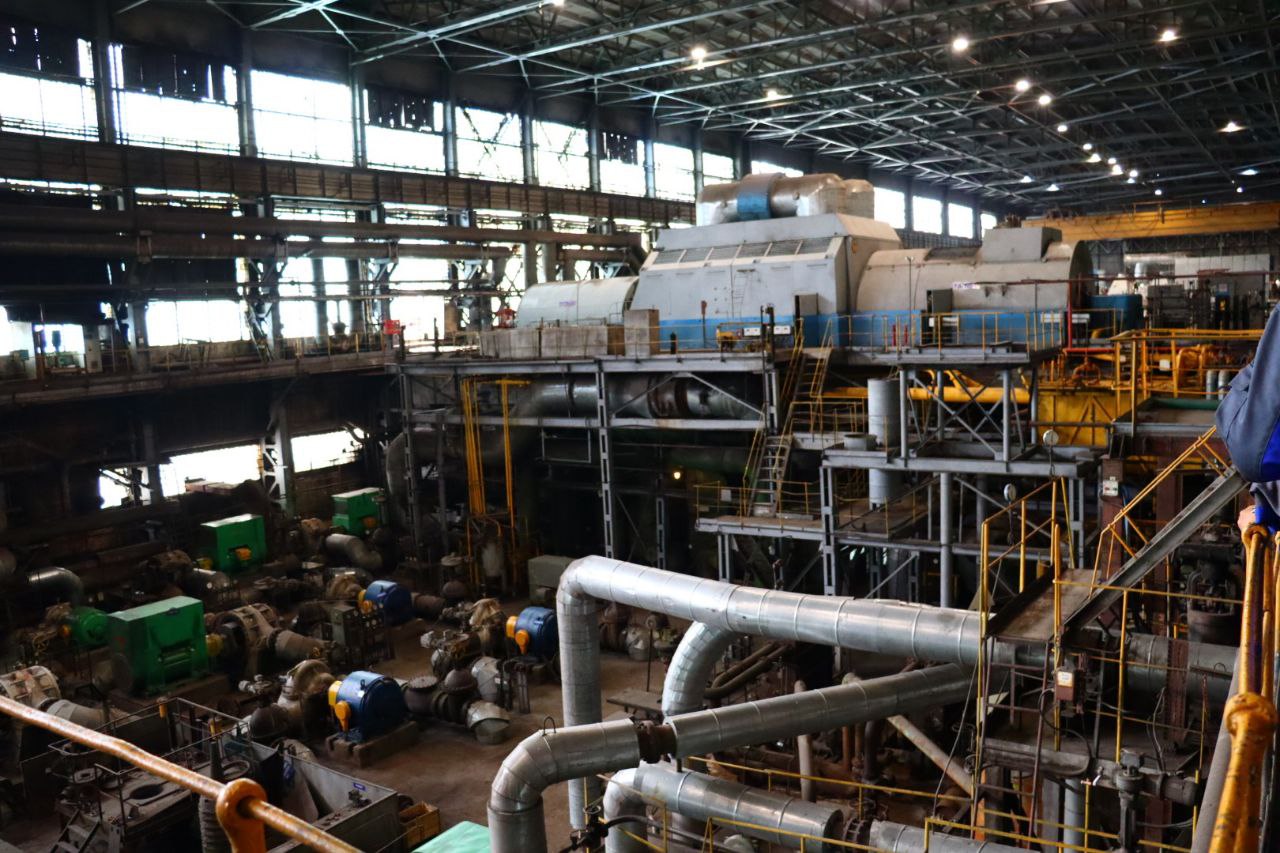

Инвестиции в основном тратятся на котельное оборудование, замену элементов котлов и главный паропровод (очень дорогой проект), - отметил технический директор Усть-Каменогорской ТЭЦ Нурлан Ахметжанов. - В этом году приступили к реконструкции водоводов – это тоже большая работа. Они отработали более 50-ти лет, лежа в земле. Мы частично устраняли дефекты. Надеемся, что реконструкция методом санации позволит нам улучшить надежность работы нашей станции.
Естественный износ оборудования ТЭЦ за год составляет около 2%. Замена не дает должного эффекта и пока показатель износа остается на уровне 67,3%. Но, по словам Нурлана Ахметжанова, постепенно он будет снижаться.

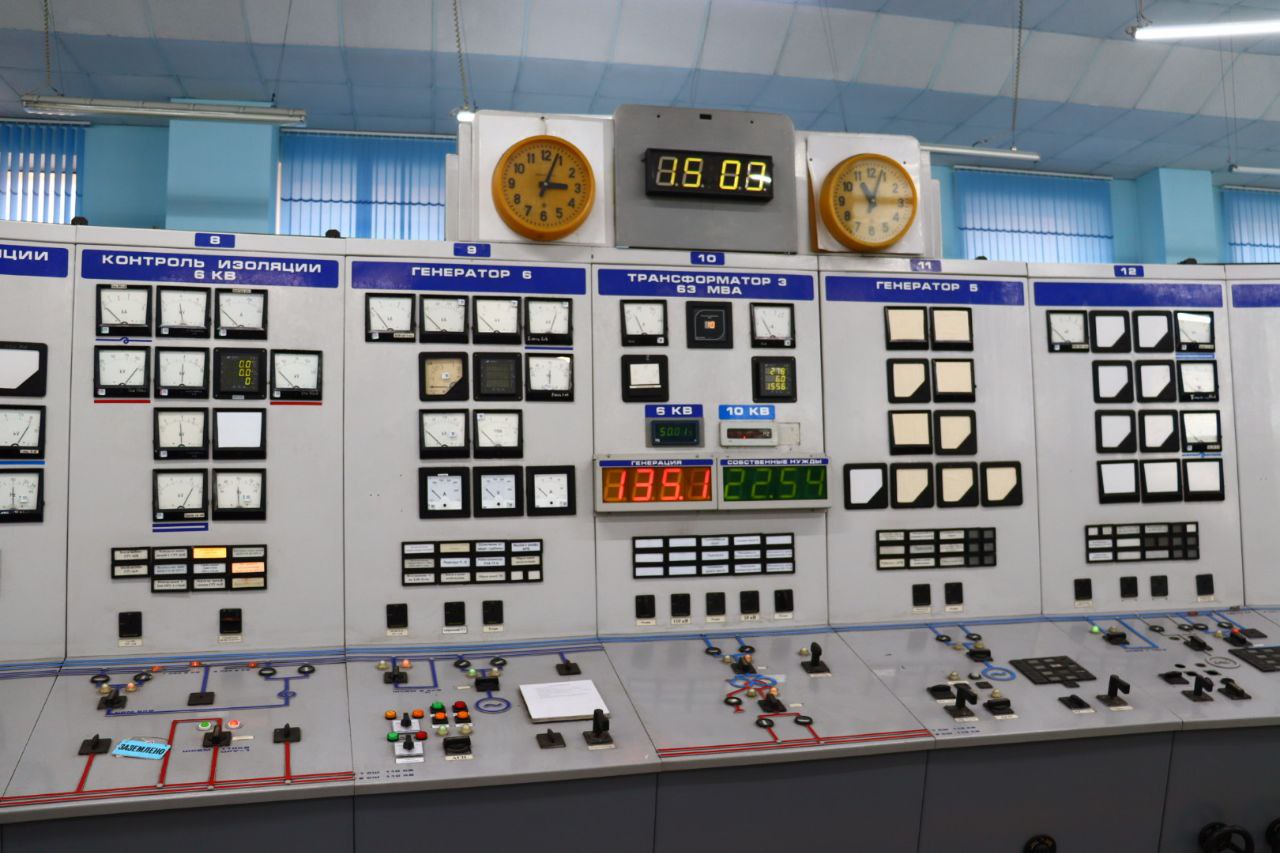

Производимые ремонтные работы дают снижение износа котельного оборудования в целом на 0,25%. Так и будет у нас, пока мы не не сделаем что-то серьезное - это строительство нового котла и турбины. Мы работаем над проектированием этого объекта, - сообщил он.

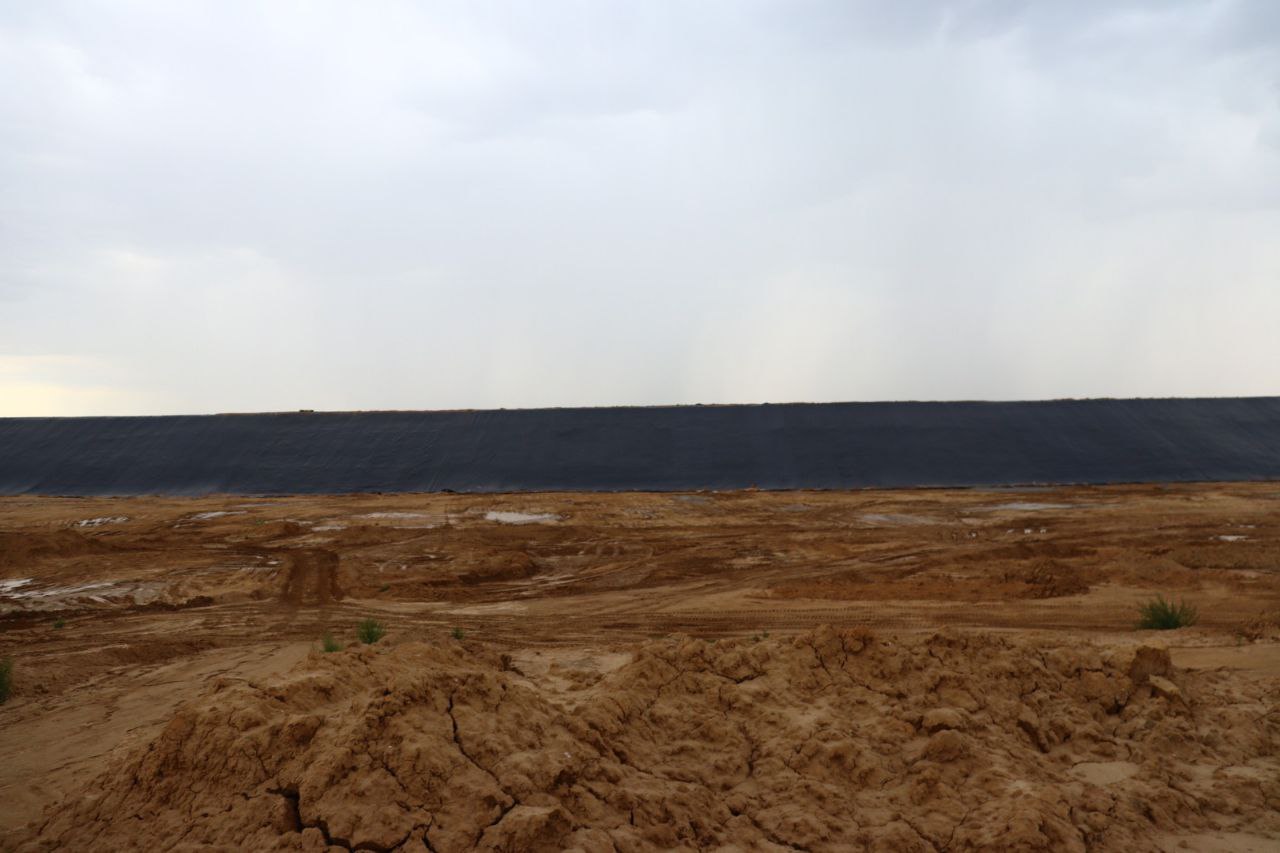

Журналистам показали новый золоотвал №5, строящийся на отработанном глиняном карьере кирпичного завода в Глубоковском районе ВКО. Он заменит золоотвал №3. Сейчас здесь укладывают геомембрану с противофильтрационным экраном для защиты подземных вод. Площадь золоотвала — 20,1 га, полезная емкость — 3,21 млн кубометров.
В этом году мы завершим строительство этого золоотвала и, я надеюсь, введем его в эксплуатацию, - сказал Нурлан Ахметжанов. - Он рассчитан на 11 лет складирования золы.
Большинство ведущихся сегодня на Усть-Каменогорской ТЭЦ ремонтных работ завершат к началу отопительного сезона, часть - к концу года. Подрядные организации работают круглосуточно, чтобы вовремя и без опозданий дать тепло горожанам.
Как отметила и.о. руководителя Департамента Комитета по регулированию естественных монополий по ВКО Жумагуль Мусипова, предприятие первые проводит столь масштабную реконструкцию.
В текущем году в рамках программы "Тариф в обмен на инвестиции" Департаментом утверждены дополнительные мероприятия на сумму 3,2 млрд тенге. Ведущиеся работы приведут к снижению износа оборудования, повышению качества и надежности оказываемых работ и конечно к безопасности самого оборудования ТЭЦ, - сказала Жумагуль Мусипова.
К слову, в настоящее время УК ТЭЦ подана заявка на утверждение нового долгосрочного тарифа на 2026-2030 годы.
