Усть-Каменогорск
облачно
+18°
  • Усть-Каменогорск
    +18°
  • Алматы
    +24°
  • Нур-Султан (Астана)
    +7°
  • Актобе
    +8°
  • Форт-Шевченко
    +13°
  • Атырау
    +8°
  • Караганда
    +10°
  • Кокшетау
    +3°
  • Костанай
    +6°
  • Кызылорда
    +14°
  • Павлодар
    +10°
  • Петропавловск
    +3°
  • Тараз
    +20°
  • Уральск
    +7°
  • Шымкент
    +22°
$
512.32
-1.36
582.92
-0.11
¥
70.45
+0.06
6.29
+0.05
Курсы Национального Банка РК

Звоните, если вы стали очевидцем происшествия, ваши права нарушены, или хотите поднять проблему

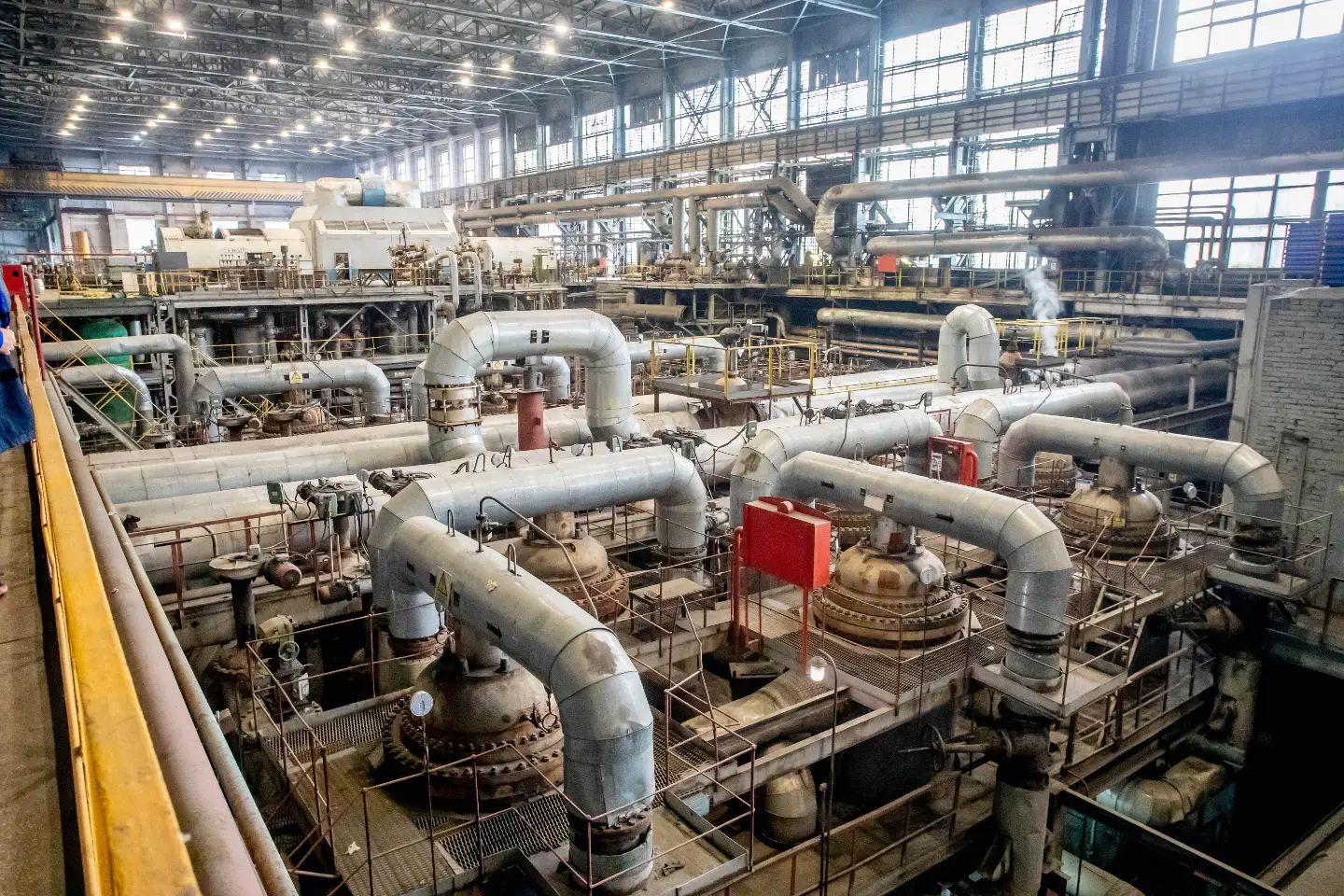

На Усть-Каменогорской ТЭЦ обсудили проект расширения станции

На одном из крупнейших энергетических предприятий ВКО начинается строительство турбоагрегата №13 мощностью 100 МВт и котлоагрегата №16 производительностью 400 тонн пара в час

Усть-Каменогорск и ВКО / Усть-Каменогорск / На Усть-Каменогорской ТЭЦ обсудили проект расширения станции
Фото:
Устинка LIVE

Проект направлен на решение острых энергетических вызовов региона, включая ожидаемый прирост тепловой нагрузки в 358,5 Гкал/ч в период с 2025 по 2028 годы и прогнозируемый дефицит электрической энергии в размере 6,9 млрд кВт-часов к 2031 году, передает корреспондент Устинка LIVE.

Для его реализации между ТОО "Усть-Каменогорская ТЭЦ" и Министерством энергетики РК заключено Инвестиционное соглашение на модернизацию, реконструкцию, расширение и (или) обновление теплоэнергоцетрали. Началась реализация в июле 2024 года, завершение планируется в июле 2028 года. Инвестиции в строительство составят 140,3 млрд тенге.

Проект расширения Усть-Каменогорской ТЭЦ станет важной вехой в обновлении и развитии крупнейшей станции региона, позволит нам покрыть растущие потребности в тепловой и электрической энергии, создаст новые возможности для устойчивого социально-экономического развития, — отметил генеральный директор ТОО "Усть-Каменогорская ТЭЦ" Данияр Нугуманов.

Технические преимущества проекта - снижение износа основного оборудования станции на 13,8%, увеличение пиковой располагаемой тепловой мощности станции на 130 Гкал/ч, что обеспечит снижение дефицита на 39,3%. Также приняты экологические и энергоэффективные решения: КПД нового котлоагрегата составит около 92%, а пылегазоочистные сооружения будут соответствовать требованиям экологического законодательства Казахстана. Проект создаст до 500 рабочих мест на этапе строительства и до 53 постоянных рабочих места после ввода объектов в эксплуатацию.

На первоначальном этапе уже заключены ключевые договоры с проектными и строительными организациями:

  • Project Stroy Company на разработку схемы выдачи мощности;
  • "КалбаГеоПроект" на проведение геологических и топографических изысканий.
  • Консорциумом Hubei Machinery and Equipment International Limited и ТОО "Құрылысэкспертпроект" на проектирование проекта.
