Этой зимой вы не замерзнете — руководство УК ТЭЦ
Технический директор Усть-Каменогорской теплоэлектроцентрали Нурлан Ахметжанов рассказал о проводимых на котлах ремонтных работах
На сегодняшний день выполнено 52,9% от запланированных работ, передает корреспондент Устинка LIVE.

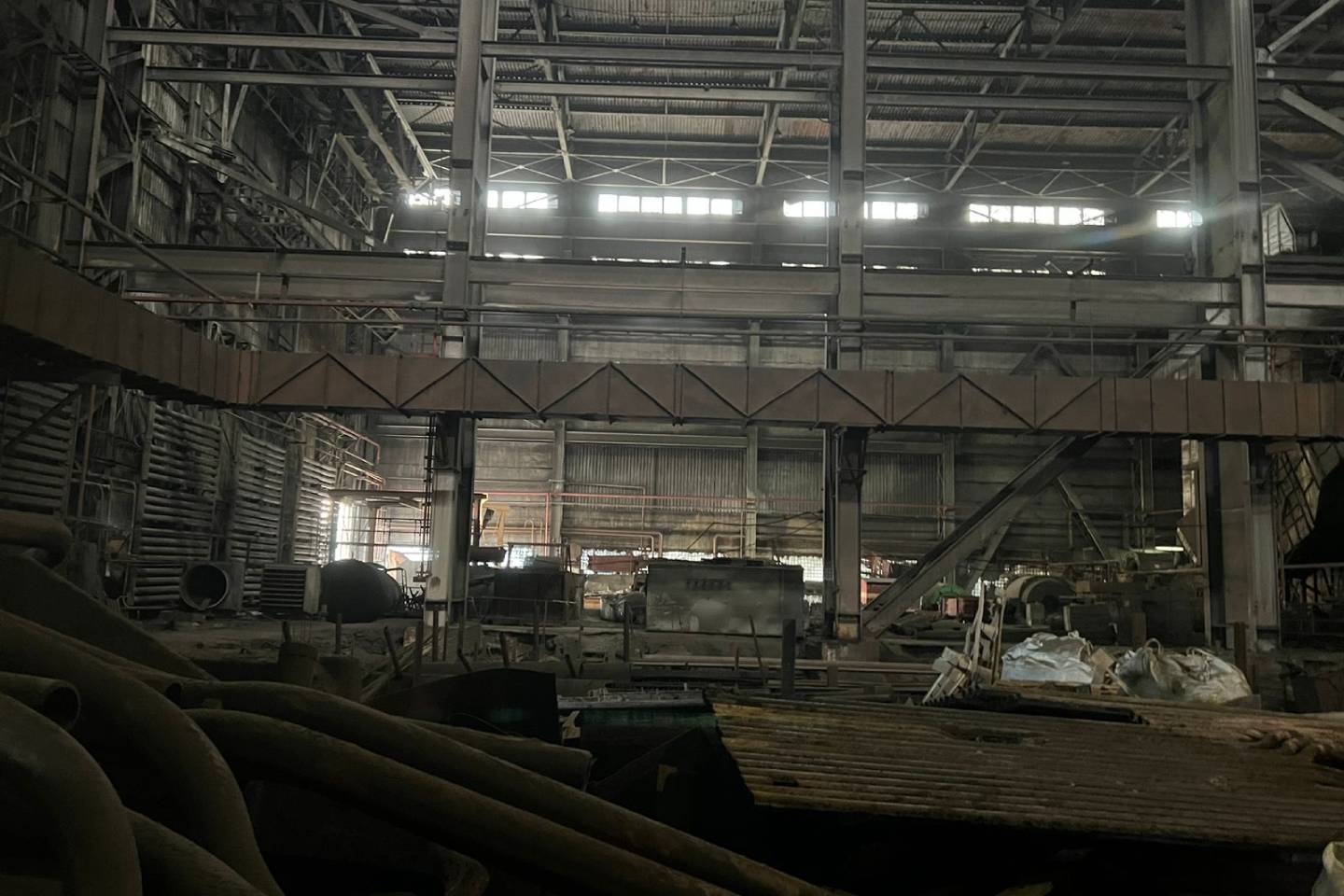

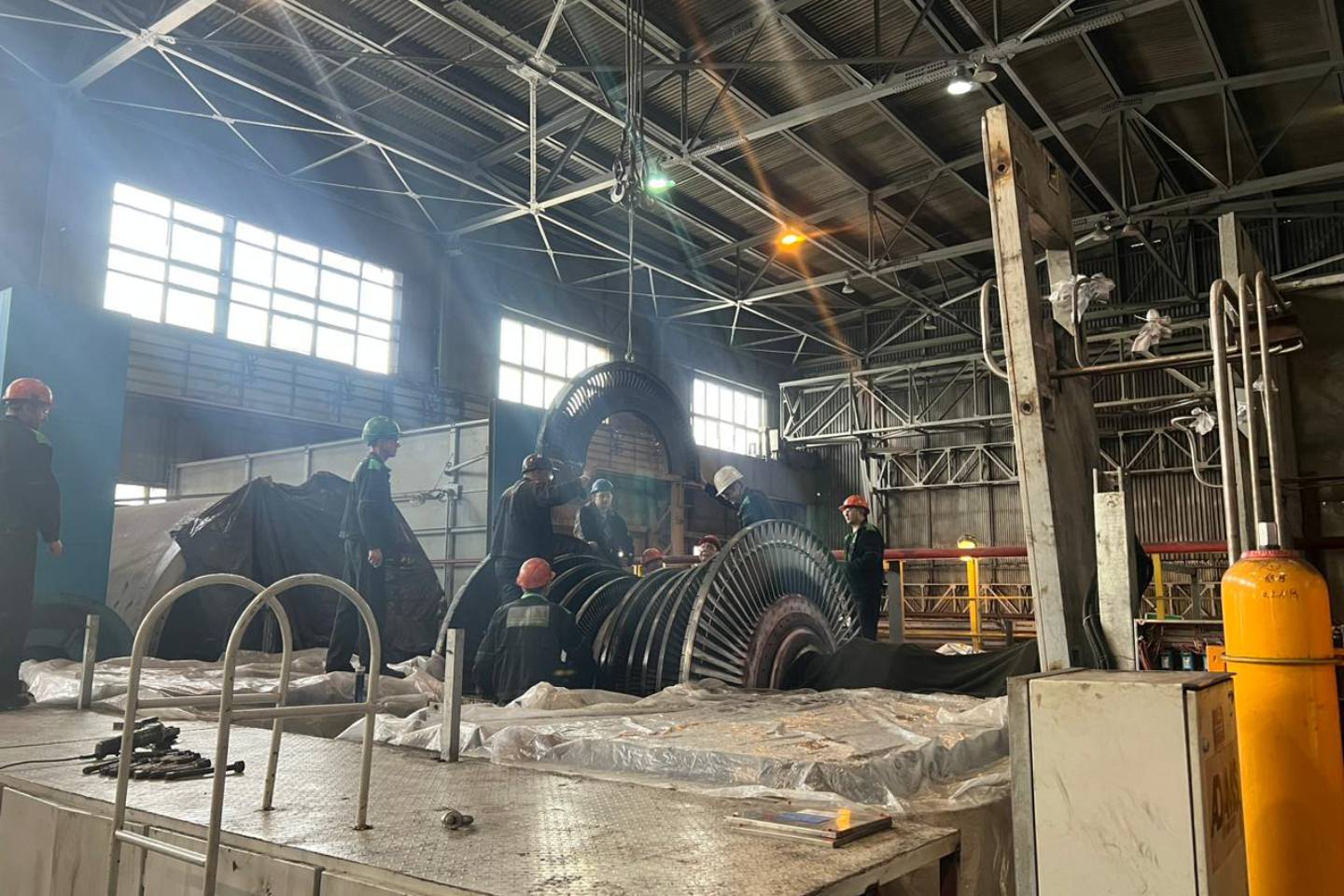

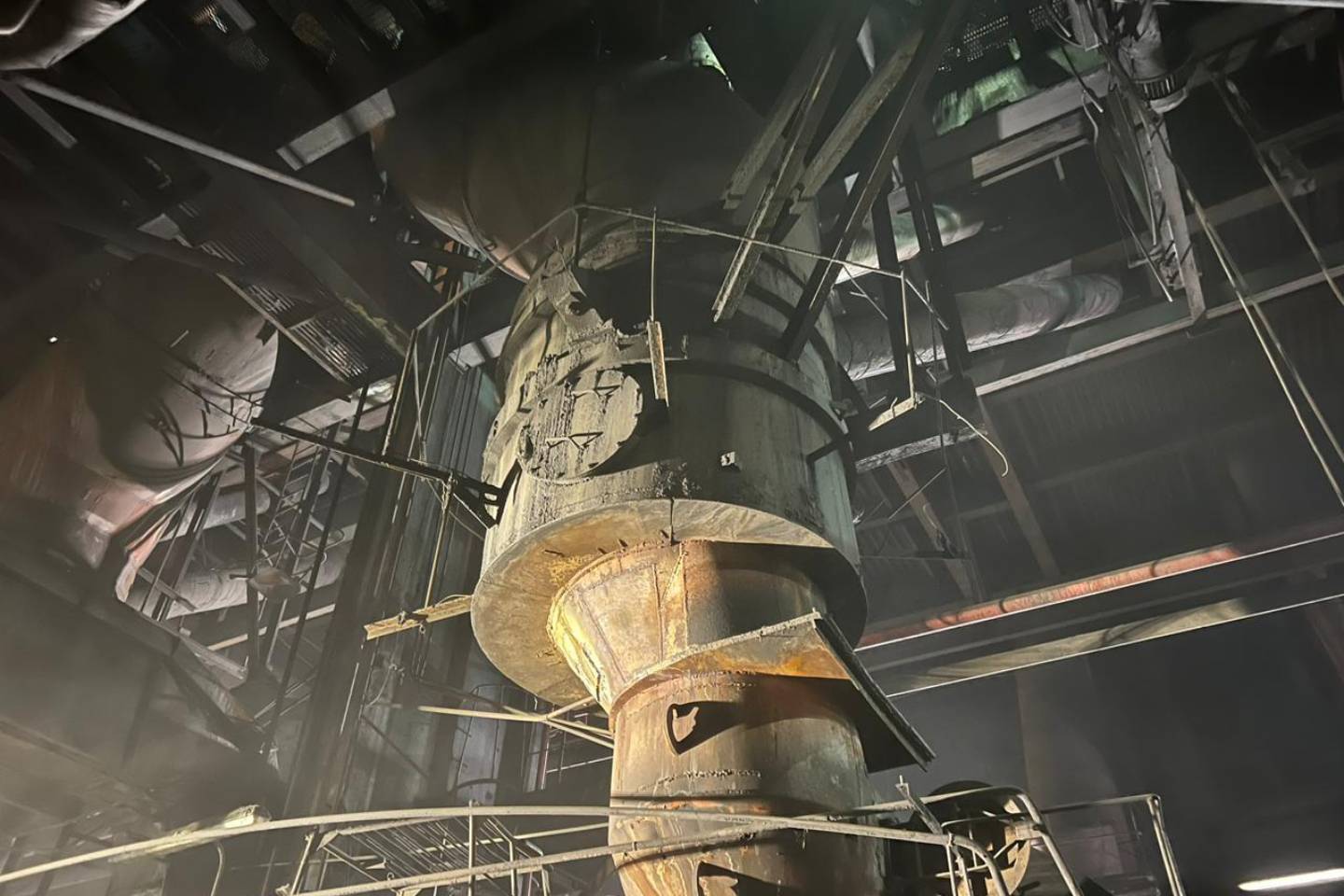

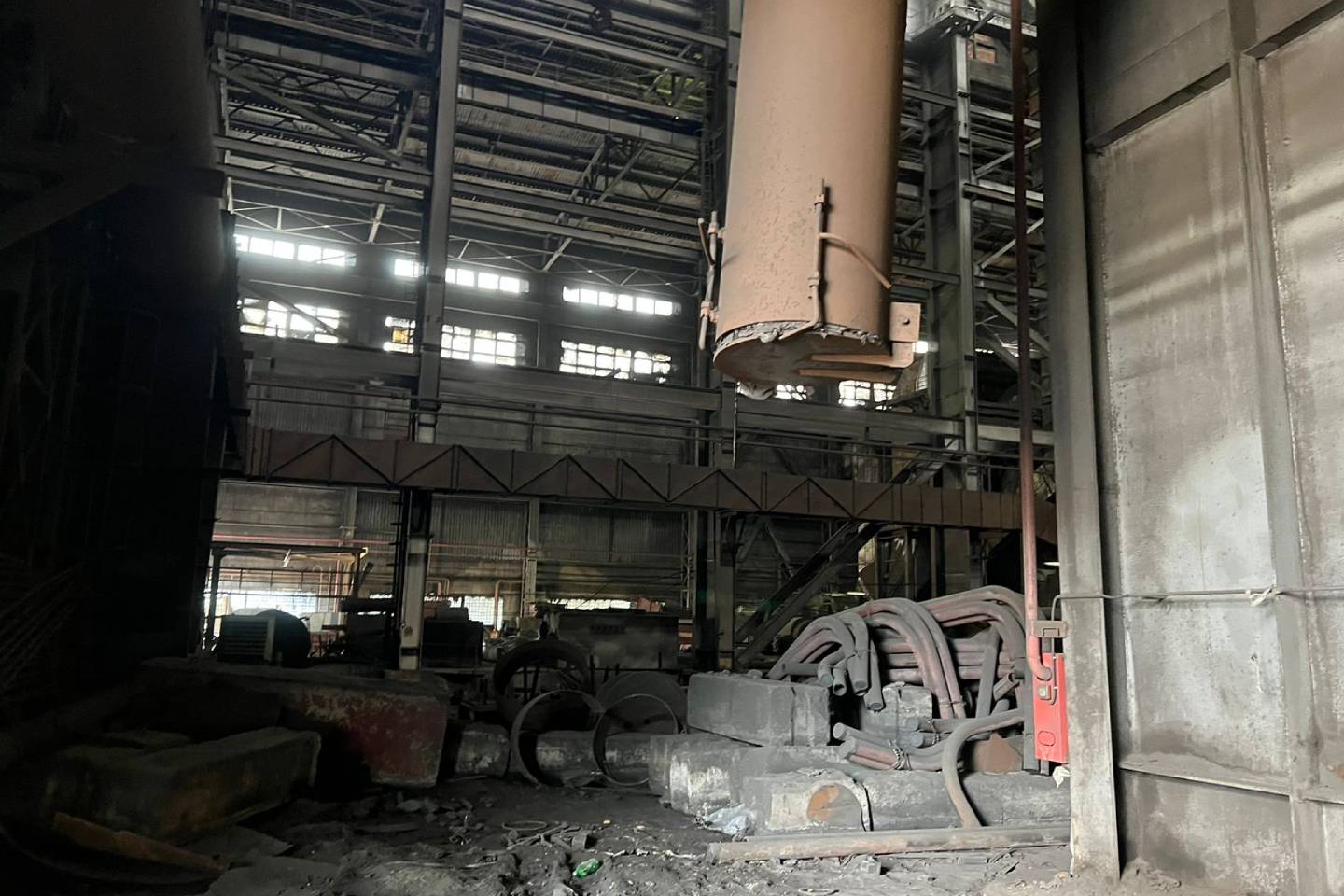

Полностью готовы к работе 3 котла и 4 турбины. В ремонте еще находятся котлоагрегаты №10, №11, №12 и №13. Котел №12 уже готов более чем на 30%, поэтому его запуск может пройти уже в конце июля. С котлом №13 ситуация аналогичная.
Котел №15 еще ремонтируют, однако планируется, что все работы будут закончены до 6 октября, - сказал техдиректор УК ТЭЦ.
Ахметжанов отметил, что ремонтом котла №15 занимаются 42 специалиста из Экибастуза.
Также техдиректор УК ТЭЦ добавил, что на данный момент в запасе имеется 233 310 тонн угля и до 27-го июля его еще будут завозить. Отгрузок не будет в период с 1 августа до 15 сентября. Последующие поставки будут уже в конце сентября или в начале октября.
На этот год заключен договор с АО "Каражыра" на поставку угля объемом 1, 445 миллиона тонн, - заявил докладчик.
Кроме того, он сделал акцент на строительстве 16 котла. И напомнил, что проект уже был почти разработан с российскими подрядчиками, однако из-за некоторых факторов контракт пришлось разорвать.
Новый план уже составлен, осталось только решить вопрос с финансированием и заключить контракт на начало строительства еще одного котлоагрегата, - сказал Ахметжанов.
Также он добавил, что ТЭЦ активно приступит к выполнению работ и если все будет нормально, то проект будет готов уже в этом году.
В завершение своего доклада Нурлан Ахметжанов сказал, что несмотря на то, что некоторые котлы еще находятся в ремонте, проблем в отопительный период не будет и никто не замерзнет.
